bandeira

Para que serve essa pequena junta em construções pré-fabricadas?

May 15, 2026

O mercado global de concreto pré-moldado está experimentando um rápido crescimento. Os dados mostram que o tamanho do mercado atingiu 141,92 bilhões em 2024 e a projeção é de que continue a crescer.242,59 bilhões até 2032. Painéis de parede pré-fabricados, escadas pré-fabricadas e vigas e colunas pré-fabricadas estão sendo cada vez mais utilizados em edifícios comerciais, instalações industriais, empreendimentos residenciais e infraestrutura pública.

No entanto, dentro do processo aparentemente eficiente de "pré-fabricação em fábrica + montagem no local", um detalhe facilmente negligenciado está silenciosamente atrasando o cronograma de construção e elevando os custos: o nivelamento e posicionamento no local dos componentes pré-fabricados.

Imagine um painel de parede pré-fabricado pesando várias toneladas sendo içado e posicionado, exigindo precisão milimétrica sobre uma base de concreto. Como a equipe de construção pode realizar o nivelamento rapidamente? Quais materiais devem ser usados ​​para suporte e ajuste? Escolhas diferentes podem levar a diferenças de eficiência de dez vezes ou mais.

Este elemento crucial é o almofada de calço de plástico.

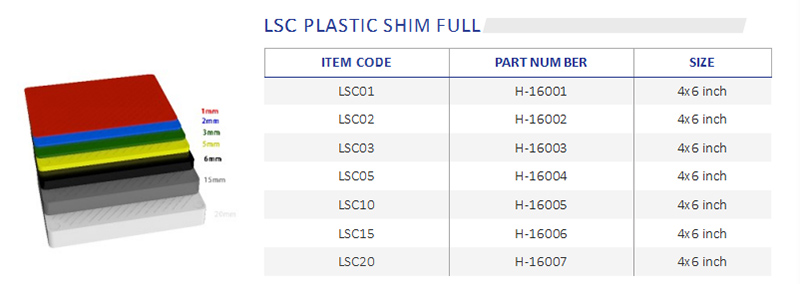

plastic shim pad



Gargalos de eficiência na construção pré-fabricada: metade do tempo gasto no "alinhamento"
O principal valor da construção pré-fabricada reside na "produção em fábrica e montagem rápida no local", mas o gargalo de eficiência no processo de instalação no local costuma ser uma surpresa.

Um estudo comparativo da Universidade de Nova Gales do Sul constatou que a instalação no local de painéis de parede pré-fabricados de aço leve reduziu o ciclo de instalação de 13 para 4 dias úteis, economizando aproximadamente 69% do tempo e gerando uma redução de custos de cerca de 39%. Outros estudos demonstraram que edifícios modulares pré-fabricados podem reduzir o tempo de construção em até 50% e o desperdício de materiais em até 83%.

No entanto, existe um pré-requisito implícito por trás desses números: o nivelamento, o posicionamento e a fixação durante a instalação no local devem ocorrer sem problemas. Se a etapa de "alinhamento" emperrar, todo o cronograma de construção será atrasado.

Na prática tradicional, os trabalhadores precisam primeiro nivelar grosseiramente a superfície da fundação usando areia ou lascas de madeira antes de içar os painéis de parede pré-fabricados. Um único painel geralmente requer várias tentativas de içamento — abaixar, levantar, adicionar areia e abaixar novamente — repetindo esse processo duas ou três vezes, o que pode levar mais de meia hora para içar apenas um painel. Um problema ainda maior é que as lascas de madeira se expandem e deformam quando expostas à umidade, enquanto a camada de argamassa encolhe e muda de espessura à medida que seca. Como resultado, os painéis de parede que foram nivelados corretamente podem ficar desalinhados novamente após alguns dias, exigindo retrabalho.

É precisamente aí que reside o principal valor das arruelas de plástico.



Como as arruelas de plástico melhoram a eficiência: um conjunto de dados fornece a resposta.

Dimensões de comparaçãoCalço de plásticoNivelamento tradicional com lascas de madeira e argamassaMelhoria da Eficiência / Redução de Custos
Tempo de instalação de um único painel de paredeA colocação das arruelas de ajuste leva aproximadamente 5 segundos, sem necessidade de esperar a cura.A mistura e aplicação da argamassa leva de 5 a 10 minutos; o corte e a medição das lascas de madeira no local levam de 2 a 3 minutos.Economiza de 90% a 98% do tempo de instalação.
Número de tentativas de levantamento (média)1 tentativa de levantamento bem-sucedido (taxa de sucesso >95%)São necessárias de 2 a 3 tentativas para levantamento, elevação da plataforma e ajustes.Reduz o uso de guindastes em 50% a 66%.
Tempo gasto pelo guindaste para um único painel3-5 minutos
 (incluindo baixar o painel e fazer ajustes finos)
15-20 minutos (teste repetido de levantamento e ajuste do contrapiso)Economia de 10 a 15 minutos por painel.
Requisitos de mão de obra no local1 pessoa para operação independenteA argamassa requer 2 a 3 pessoas (para misturar, aplicar e coordenar o içamento); a lascas de madeira requerem 1 a 2 pessoas (incluindo o corte).Redução de pessoal de 30% a 50%
Taxa de retrabalho / Taxa de aprovação na primeira tentativaTaxa de aprovação na primeira tentativa > 95%, Taxa de retrabalho < 5%A serragem causa assentamento posterior devido à deformação/apodrecimento, com taxa de retrabalho de 15 a 30%; a retração por secagem da argamassa é propensa a desvios.Taxa de retrabalho reduzida para mais de 80%
Custo do material (preço unitário)Aproximadamente 0,5 a 2 RMB por peça (dependendo da espessura e das especificações).A serragem é praticamente gratuita (material de sucata), mas o custo total de uma falha é alto; a argamassa custa aproximadamente 5 a 10 RMB por placa.
 (incluindo a mistura de mão de obra)
Os custos dos materiais são semelhantes ou ligeiramente superiores, mas o custo total é extremamente baixo.
Custo total da construção (incluindo mão de obra, guindaste e retrabalho)Custo estimado: 15-20 RMB/painelCusto estimado: 50-80 RMB/painel
 (incluindo retrabalho, múltiplas operações de içamento e mão de obra)
Economia por painel: 60-70%
Economia total para um projeto com 200 painéis de paredeEconomia de 10.000 a 15.000 RMB (deslocamentos de guindaste + mão de obra); Período de construção reduzido em
2 a 4 dias





Os dados são estimados com base em cada painel de parede pré-fabricado padrão (aproximadamente 2,5 m × 3 m) e são aplicáveis ​​a projetos de médio porte (200 a 300 painéis de parede).

> Observações:

> - O turno de trabalho em guindaste é estimado em 500-800 RMB por hora;

> - Os custos de mão de obra são estimados entre 40 e 60 RMB por hora-homem;

> - Os custos de retrabalho incluem içamento secundário, ajustes manuais e perdas de material.
